Verktygskrav för formblåsningsmaskin: Kraft, luft, vatten och fabrikslayout

Verktygskrav för formblåsningsmaskiner | Kinggle

En maskin kan komma i tid och fortfarande missa sitt produktionsdatum om transformatorn, kompressorn, kylsystemet, fundamentet, lyftplanen eller servicetillstånden inte är klara. Verktygsplanering bör börja före inköpsordern, inte när installationen startar.

AvNingbo Kinggle Machinery Co., Ltd. · Publicerad 19 augusti 2026

Large extrusion blow molding machines arranged along a factory production aisle
Maskinens fotavtryck är bara en del av installationskuvertet. Tjänsteåtkomst, plattformar, materialhantering och nedströmsflöde behöver också plats.
Snabbt svar:Be om det projektspecifika verktygsbladet och en översiktsritning. Bekräfta ansluten elektrisk belastning, förväntad driftbelastning, spänning och frekvens, tryckluftstryck och flöde, kylvattentryck, temperatur, flöde och kvalitet, dränering, maskinvikt, golvbelastning, takhöjd, lyfttillträde, avgassystem, materialhantering och nedströmsutrustning.

Publicerade specifikationer är en utgångspunkt, inte en anläggningsdesign

Maskinsidor hjälper köpare att jämföra skala, men den slutliga nyttan efterfrågan ändras med vald extruder, formhuvud, antal lager, hydraulpaket, robot, form, kylkrets, läcktestare, trimning, transportör, kvarn, materialmatare och lokal elektrisk konfiguration.

Följande exempel kommer från Kinggles aktuella produktsidor. De visar varför en fabrik bör dimensionera verktyg runt den faktiska konfigurationen snarare än en generisk "formblåsningsmaskin" ersättning.

Publicerad modellexempel Genomsnittlig energiförbrukning Blås luft Kylvatten
KGH30D 30 L dubbelstationsmaskin 70–80 kW 0,6 MPa; 1,8 m³/min 0,2–0,3 MPa; 180 l/min
KGB90AP 60 L ackumulatormaskin 35–45 kW 0,8 MPa; 1 m³/min 0,3 MPa; 90 l/min
KGS1000L-IBC maskin 110–150 kW 0,8 MPa; 2 m³/min 0,3 MPa; 120 l/min
Planeringsnotis:Dessa är publicerade modellvärden, inte garanterade nyttokrav för varje byggnad. "Genomsnittlig energiförbrukning" är inte detsamma som den anslutna lasten som används för att dimensionera kablar, brytare eller transformatorer. Bekräfta den slutliga elektriska ritningen och verktygsbladet för den beställda maskinen.

Elkraft: separera ansluten last från driftbehov

Den installerade lasten inkluderar extrudermotorer, hydrauliska pumpmotorer, cylinder- och matrisvärmare, kylfläktar, styreffekt, väggtjocklekskontroll, robotar och installerade tillbehör. Inte varje last körs med full effekt samtidigt, men anläggningens distributionssystem måste fortfarande stödja start, uppvärmning och toppdriftsförhållanden.

Bekräfta med Kinggle

  • Matningsspänning, fas och frekvens
  • Totalt installerad effekt och strömavstängning
  • Motor och värmare laster
  • Skyddsjordarrangemang
  • Skåpkylning och miljögränser
  • Krav på spänningsstabilitet

Bekräfta inuti fabriken

  • Transformator reservkapacitet
  • Kabeldragning och spänningsfall
  • Brytare samordning och lokal kod
  • Låsbar isoleringspunkt
  • Generatorkompatibilitet, om tillämpligt
  • Kraft till kylaggregat, kompressorer och hjälpaggregat

Planera separat mätning om du vill ha tillförlitlig produktkostnadsdata. En hellinjemätare ger ett mer användbart resultat än att uppskatta från namnskyltar eftersom den inkluderar kompressor, kylare, kvarn, transportör och nedströms laster.

Tryckluft: tryck ensamt definierar inte kapacitet

Formblåsning kräver tryck och flöde vid maskinen medan andra användare i anläggningen arbetar. En kompressor kan nå det önskade trycket vid lågt behov men ändå tillåta trycket att kollapsa när flera maskiner blåser samtidigt.

Kartlägg hela vägen: kompressor, efterkylare, torktumlare, mottagare, huvudrör, droppar, filter, regulatorer, slang- eller rördiameter och maskinanslutningen. Inkludera tryckförlust och samtidig efterfrågan. Luftkvaliteten spelar också roll; vatten och olja som transporteras in i ventiler och produkt-luftkretsar kan skapa underhålls- och produktproblem.

Placera en tryckmätare nära maskinens inlopp. När en defekt eller ett larm uppstår kan teamet jämföra trycket vid maskinen med trycket i kompressorrummet istället för att anta att kompressorns börvärde nådde utrustningen.

Kylvatten: specificera temperatur, flöde, tryck och kvalitet

Ett angivet vattenflöde säger inte om ett kylsystem kan ta bort värmen. Den tekniska beräkningen behöver även framledningstemperatur, returtemperatur, omgivningens kondition, vattenkvalitet, formkrets, oljekylare, matarstrupskylning och värmebelastningen från hjälputrustning.

Bestäm om formvatten, hydrauloljekylning och andra kretsar ska separeras. Använd grenrör och instrument som låter underhåll isolera och kontrollera enskilda kretsar. Tillhandahåll silar, vattenbehandling och rengöring som är lämplig för den lokala vattenkällan.

Instabil kylning kan se ut som ett maskin- eller receptproblem: cykeltidsförskjutningar, delar deformeras efter utkastning, dimensionsändringar, oljetemperaturen stiger och operatörer kompenserar med längre kylning. Registrera inlopps- och returtemperatur och tryck under acceptans så att fabriken har en baslinje.

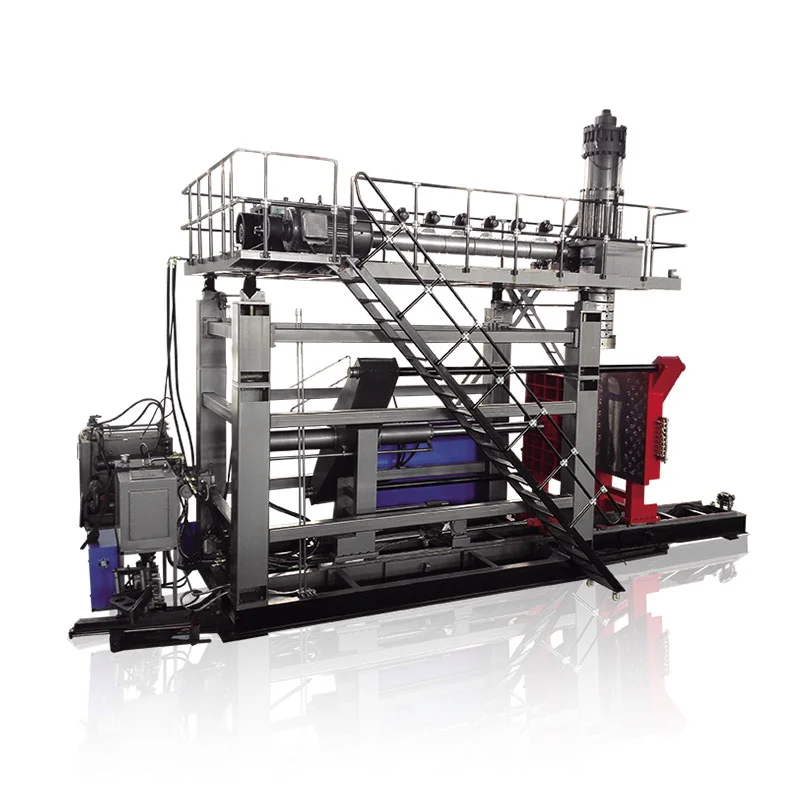

Large Kinggle IBC accumulator blow molding machine showing elevated platform and service stairs
Stora maskiner kräver vertikalt spelrum, säker åtkomst till plattformen, lyftvägar och serviceutrymme runt ackumulatorhuvudet och extrudern.

Fabrikslayout: design för drift, underhåll och materialflöde

Den allmänna arrangemangsritningen bör placeras i en större produktionscellplan. Markera maskinen, rutt för formbyte, elskåpsdörrar, hydrauliska serviceställen, extruderborttagningsbana, stanshuvud, förarplats, bevakning, plattformar, trappor och lyftzon.

Lägg sedan till material och produktflöde. Harts kan passera genom lagring, transport, torkning eller blandning innan det når tratten. Färdiga delar kan behöva avflashning, trimning, läckagetestning, vägning, märkning, inspektion, packning och skrotretur. Kingglesapplikationsbibliotekvisar hur mycket delstorlek och hanteringsbehov kan variera.

Håll gaffeltrucktrafik borta från kontrollskåp, slangar och förarplatser. Ge en fri väg för formar, huvudkomponenter och nödtillgång. Kontrollera dörrbredd, tak- eller krankapacitet, kajhöjd och transportvägen från lossningspunkten till fundamentet före transport.

Förinstallation checklista för köpare och leverantör

Område Information att frysa Bevis före leverans
Maskinkonfiguration Modell, lager, formhuvud, form, robot och hjälpmedel Signerad teknisk specifikation
Elektrisk Spänning, frekvens, installerad last, huvudskydd, anslutningspunkt Elritning och kabelschema
Luft Tryck, toppflöde, kvalitet, rörstorlek och anslutning Verktygsblad och kontroll av anläggningens kapacitet
Vatten Flöde, tryck, framledningstemperatur, kvalitet och kretsuppdelning Kylschema och beräkning av kylare/torn
Civilt arbete Maskinvikt, lastpunkter, ankare, grop eller dränering vid behov Grundritning och konstruktionsgodkännande
Utrymme Fotavtryck, höjd, serviceavstånd, mögelbyte och lyft Godkänd celllayout
Logistik Lådmått, lossningsmetod, dörröppning och väg Riggningsplan
Godtagande Produkt, material, mögel, tester, verktyg och beräkning av produktion Överenskommet FAT/SAT-protokoll

Använd Kinggle'smaskinvalsguideför att definiera delen och utgången först. Verktygsplanering blir korrekt först efter att utrustningskonfigurationen har matchats med det jobbet.

Vanliga frågor

Är den genomsnittliga energiförbrukningen densamma som ansluten ström?

Nej. Genomsnittlig energiförbrukning beskriver en driftuppskattning, medan ansluten effekt inkluderar de märkta elektriska belastningar som måste beaktas vid utformningen av försörjningssystemet.

Kan jag dimensionera kompressorn enbart utifrån lufttrycket?

Nej. Kompressorn och distributionssystemet måste ge det erforderliga trycket och flödet vid maskinen under samtidig anläggningsbehov.

Avgör enbart kylvattenflödet kylaggregatets storlek?

Nej. Val av kylaggregat beror också på framlednings- och returtemperatur, värmebelastning, omgivningsförhållanden, vattenkvalitet, formkretsar och extrautrustning.

Hur mycket utrymme ska jag lämna runt maskinen?

Använd ritningen för projektets allmänna arrangemang och tillåt skåpdörrar, underhållstillträde, plattformar, formbyten, borttagning av komponenter, lyft och säker förflyttning av operatören.

När ska nyttoplaneringen börja?

Börja före inköpsordern så att den slutliga maskinkonfigurationen, fabrikens infrastruktur, leveransväg och acceptplan kan granskas tillsammans.
